Abbiamo già visto il futuro. Scopri il progetto di espansione di CNAO

Il Progetto di Espansione di CNAO

ABBIAMO GIÀ VISTO IL FUTURO

Scopri
Gianluca Vago

Gianluca Vago

Presidente

L'espansione di CNAO prevede la costruzione di un secondo edificio, contiguo e integrato con quello già esistente. ...

Leggi ancora

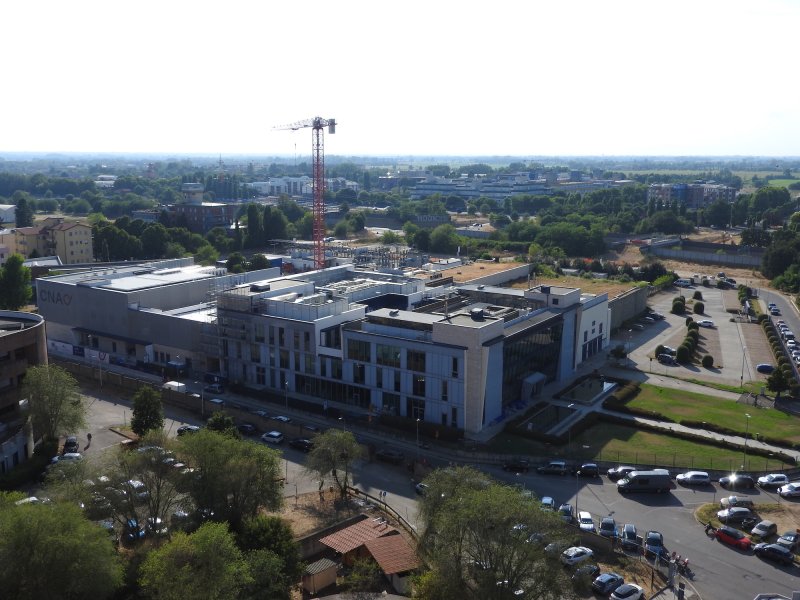

Stato avanzamento lavori del Progetto di Espansione

Aprile 2022

Scavi di preparazione del sito

Novembre 2022

Jet grouting di consolidamento del terreno

Marzo 2023

Scavi della zona dove sorgerà il piano secondo interrato

Aprile 2023

Creazione della platea della zona TAE Life Sciences e posa dell’armatura della platea della zona Hitachi

Maggio 2023

Vista aerea delle stanze al piano secondo interrato e posa dell’impermeabilizzante nella fondazione del piano primo interrato

Giugno 2023

Posa dei pannelli prefabbricati per la costruzione delle pareti nella zona Hitachi

Luglio 2023

Prosecuzione della posa delle pareti prefabbricate della zona Hitachi

Settembre 2023

Elevazione della zona Hitachi al piano primo

Novembre 2023

Vista d'insieme dell'ampliamento con chiusura di una porzione della copertura Hitachi

Dicembre 2023

Vista complessiva dell'ampliamento, la zona di collegamento tra l'edificio esistente e l'ampliamento è stata completata fino al solaio tra piano terra e piano primo

Gennaio 2024

Visione d'insieme dell'ampliamento

Luglio 2004

Sulla copertura dell’ampliamento è in corso di completamento l’installazione degli impianti

Luglio 2024

Gli ambienti in cui Hitachi installerà il suo acceleratore

Maggio 2025

0 giorni

0 ore

0 minuti

0 secondi

Aprile 2022

Scavi di preparazione del sito

Preparazione del sito dove sorgerà il nuovo edificio

Novembre 2022

Jet grouting di consolidamento del terreno

Lavorazioni per il miglioramento meccanico del terreno

Marzo 2023

Scavi della zona dove sorgerà il piano secondo interrato

Vista area dove sorgerà il futuro centro che ospiterà i nuovi macchinari di Hitachi e TAE Life Sciences

Aprile 2023

Creazione della platea della zona TAE Life Sciences e posa dell’armatura della platea della zona Hitachi

Vista d’insieme delle lavorazioni del solaio controterra del piano secondo interrato.

Maggio 2023

Vista aerea delle stanze al piano secondo interrato e posa dell’impermeabilizzante nella fondazione del piano primo interrato

Sala gantry di Hitachi e posa delle armature all’interno della pareti verticali al piano primo interrato e nella zona della sala trattamento di Hitachi; muri prefabbricati puntellati nel locale gantry del piano secondo interrato

Giugno 2023

Posa dei pannelli prefabbricati per la costruzione delle pareti nella zona Hitachi

Posa delle armature per la realizzazione del solaio controterra del piano primo interrato; elevazione delle pareti verticali prefabbricate che delimitano la zona Hitachi; costruzione del solaio fra piano interrato e piano terra della porzione di collegamento tra l’edificio esistente e la zona Hitachi

Luglio 2023

Prosecuzione della posa delle pareti prefabbricate della zona Hitachi

Veduta d’insieme dell’ampliamento. Nella zona Hitachi le lavorazioni sono concentrate fra il piano terra e il piano primo, mentre nella zona TAE Life Sciences i lavori sono ancora nei piani interrati

Settembre 2023

Elevazione della zona Hitachi al piano primo

La zona Hitachi sta arrivando a copertura: si posano le strutture per completare i solai. Veduta aerea del locale gantry e della sala trattamento di Hitachi e della sala che ospiterà il fascio ad alta energia della macchina di TAE Life Sciences

Novembre 2023

Vista d'insieme dell'ampliamento con chiusura di una porzione della copertura Hitachi

Lavorazioni in copertura della nuova zona Hitachi e al solaio tra il piano terra e il piano primo nella porzione di collegamento tra l'edificio esistente e l'ampliamento.

Dicembre 2023

Vista complessiva dell'ampliamento, la zona di collegamento tra l'edificio esistente e l'ampliamento è stata completata fino al solaio tra piano terra e piano primo

Chiusura della copertura di Hitachi (la copertura in lamiera permetterà di portare all'interno i componenti della macchina della protonterapia), armatura del solaio tra piano primo interrato e piano terra nella zona riservata a TAE Life Sciences

Gennaio 2024

Visione d'insieme dell'ampliamento

A sinistra si può notare la copertura removibile dalla quale verranno calate delle parti della macchina di Hitachi. A destra invece continua la costruzione della zona della boronterapia, si getta il solaio tra il primo piano interrato e il piano terra.

Sulla copertura dell’ampliamento è in corso di completamento l’installazione degli impianti

Luglio 2004

Sulla copertura dell’ampliamento è in corso di completamento l’installazione degli impianti

Nel dettaglio, partendo dall’angolo in alto a sinistra e procedendo in senso orario, si riconoscono: la struttura tralicciata che sosterrà l’impianto fotovoltaico, al di sotto della quale sono installate le unità trattamento aria; la cabina elettrica principale dell’edificio; i 4 gruppi frigoriferi, la copertura rimovibile che Hitachi userà per calare il gantry.

Luglio 2024

Gli ambienti in cui Hitachi installerà il suo acceleratore

Le immagini mostrano gli ambienti in cui Hitachi installerà il suo acceleratore: una vista della sala gantry, una dall’alto del pozzo della sala gantry e gli spazi della sala acceleratore.

Maggio 2025

Inaugurazione del Progetto di Espansione

Render della nuova struttura, esterno e interno; nuovo gantry HITACHI per protonterapia; dettaglio BNCT - TAE Life Sciences - TLS Alphabeam System



    Azienda con sistema di gestione per la Qualità Certificata
    Centro registrato in QuESTIO, la mappatura dei soggetti attivi nel campo della ricerca e dell'innovazione
    Organization Accredited by Joint commision internatoional
